巴基斯坦巴沙大坝完成碾压混凝土平层法试验
来源:水电七局            时间:2025年12月02日           【打印本页】 【关闭窗口】


11月28日,从水电七局获悉,巴基斯坦巴沙大坝标项目碾压混凝土生产性试验取得关键进展——3号块平层法施工任务顺利完成,为下一步大坝碾压混凝土浇筑奠定坚实基础。

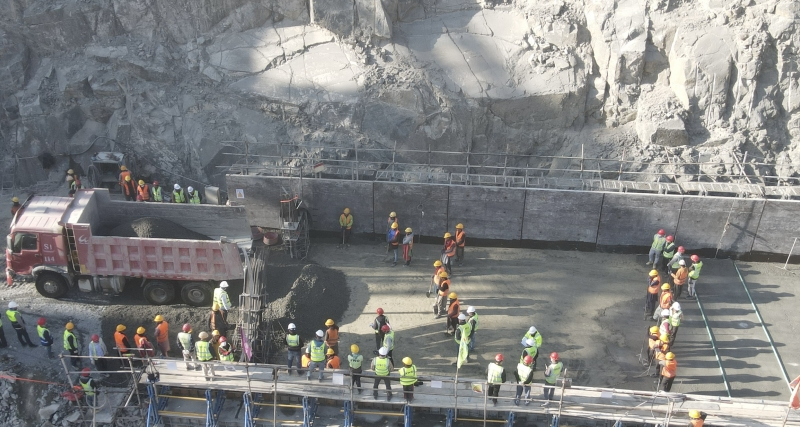

本次3号平层法碾压混凝土试验块,长40米,宽11.5米,高6米,采用30厘米厚分层浇筑,共20层,是主体工程开工前至关重要的验证环节。作为复刻大坝施工全流程的“实战演练场”,其成果直接决定主体工程能否按期高质量推进。试验严格对标大坝主体工程技术标准与管理要求,全面检验模板系统安装、止水施工、混凝土配合比适应性、拌和运输、摊铺碾压、切缝、变态混凝土制浆振捣、核子密度仪压实度质控、温度监测及不同层间缝面处理等全流程关键工序。通过精心策划与紧密协作,项目团队成功攻克多项技术难点,积累丰富的工艺参数和实战经验,获得业主及工程师的一致认可与好评。

巴沙大坝坝高272米,碾压混凝土总量1710万立方米,是世界在建最高的碾压混凝土大坝,工程规模与技术难度均属世界领先水平。项目建成后,将极大改善区域生态环境,有效缓解当地民生用水、农业灌溉的紧张局面,对促进地区经济社会可持续发展具有重大战略意义。

巴基斯坦巴沙大坝完成碾压混凝土平层法试验

来源:水电七局 时间:2025年12月02日

11月28日,从水电七局获悉,巴基斯坦巴沙大坝标项目碾压混凝土生产性试验取得关键进展——3号块平层法施工任务顺利完成,为下一步大坝碾压混凝土浇筑奠定坚实基础。

本次3号平层法碾压混凝土试验块,长40米,宽11.5米,高6米,采用30厘米厚分层浇筑,共20层,是主体工程开工前至关重要的验证环节。作为复刻大坝施工全流程的“实战演练场”,其成果直接决定主体工程能否按期高质量推进。试验严格对标大坝主体工程技术标准与管理要求,全面检验模板系统安装、止水施工、混凝土配合比适应性、拌和运输、摊铺碾压、切缝、变态混凝土制浆振捣、核子密度仪压实度质控、温度监测及不同层间缝面处理等全流程关键工序。通过精心策划与紧密协作,项目团队成功攻克多项技术难点,积累丰富的工艺参数和实战经验,获得业主及工程师的一致认可与好评。

巴沙大坝坝高272米,碾压混凝土总量1710万立方米,是世界在建最高的碾压混凝土大坝,工程规模与技术难度均属世界领先水平。项目建成后,将极大改善区域生态环境,有效缓解当地民生用水、农业灌溉的紧张局面,对促进地区经济社会可持续发展具有重大战略意义。
