川观新闻|金川水电站大坝填筑到顶 预计2025年6月蓄水发电
来源:川观新闻            时间:2024年09月20日           【打印本页】 【关闭窗口】

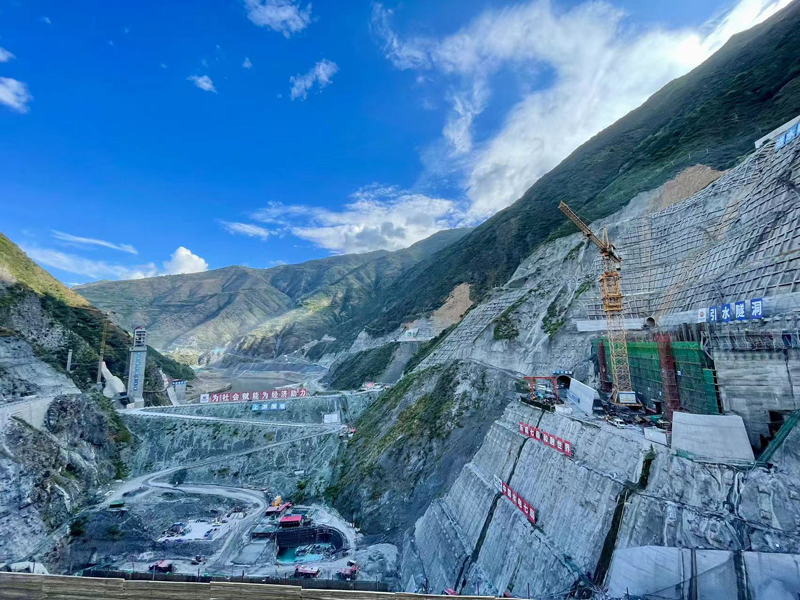

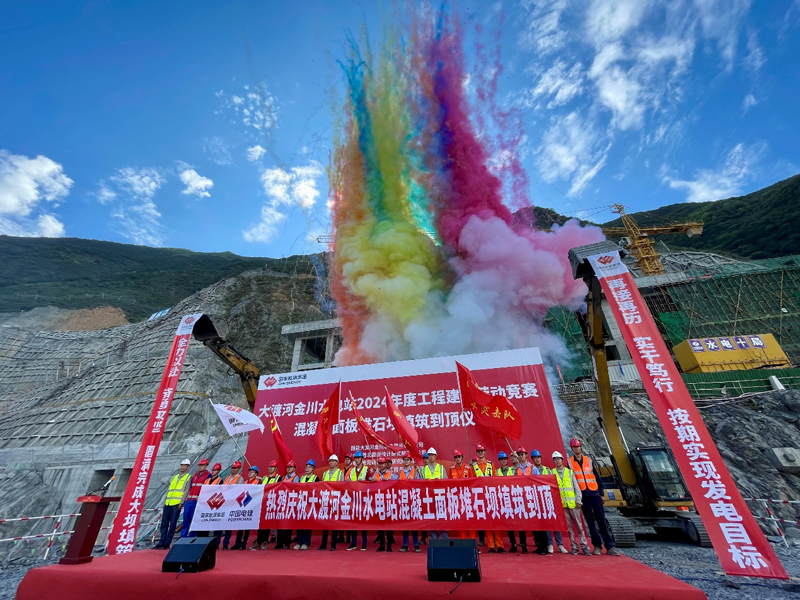

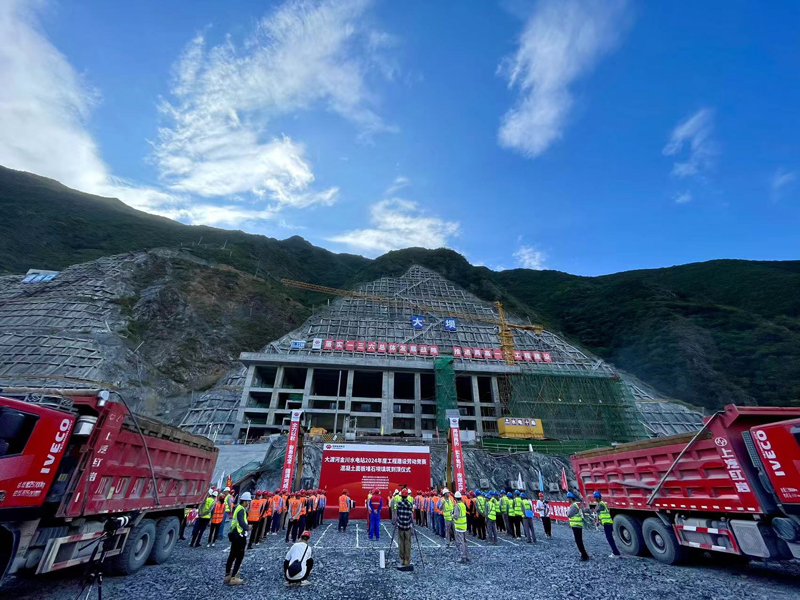

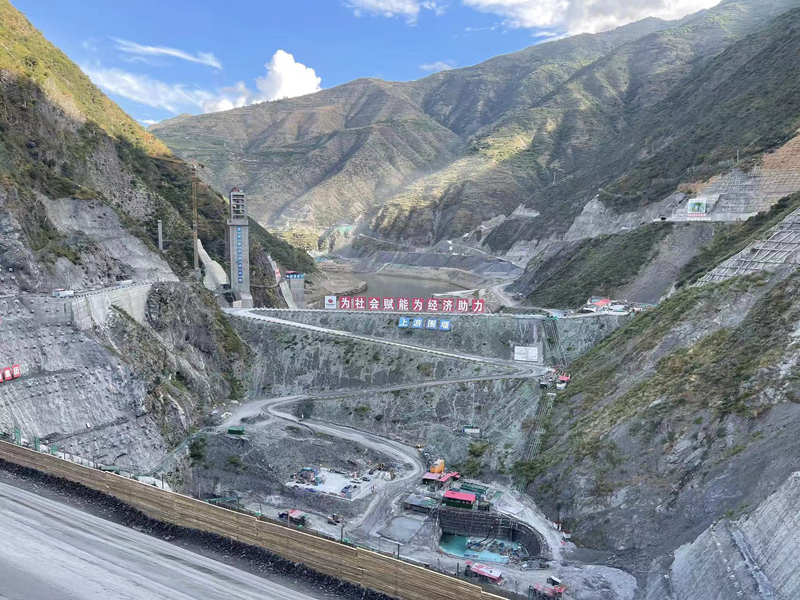

9月20日,四川阿坝州的金川水电站迎来重要节点,大坝填筑到顶。在不到半年的时间里,这里的建设者们就完成了大坝一半的填筑工作。

金川水电站位于四川省阿坝藏族羌族自治州金川县和马尔康市境内,总投资约120亿元,是我省“十四五”能源发展规划重点建设项目,总装机容量达86万千瓦。

“目前仍有490余人在现场工作奋战,40余台设备持续运行,在大坝封顶后,继续做好面板混凝土施工工作,确保实现2025年6月电站蓄水发电目标。”水电七局金川项目部总工程师李志表示。

“电站建成后,多年平均发电量近35亿千瓦时,每年可减少二氧化碳排放量约175万吨,对改善四川电力系统电源结构、促进藏区经济、社会的协调发展具有重要意义。”国家能源集团大渡河金川公司枢纽工程处主任覃事河表示。

而在金川水电站的上游,世界在建最高坝——双江口水电站的大坝建设也在加速推进。该电站是国家西部大开发重点工程,装机容量200万千瓦,工程坝高315米,总填筑量4600万方,目前,电站正全力冲刺11月底下闸蓄水的年度目标,计划将于2025年底实现首批机组投产发电,

“大坝填筑高度和方量已经实现了“双过半”,日、月填筑量多次创历史新高。”国能集团大渡河双江口公司副总经理王力表示。

“目前,6000余名建设者坚守在岗,1000余台套设备持续运转,为实现下闸蓄水目标保驾护航。”水电七局副总工程师刘经彪表示。

四川是水电大省,装机容量占比超过70%,发电量居全国第一。面临明年“十四五”收官重任,目前,我省在建水电正项目聚力攻坚,加速推进项目建设。

川观新闻|金川水电站大坝填筑到顶 预计2025年6月蓄水发电

来源:川观新闻 时间:2024年09月20日

9月20日,四川阿坝州的金川水电站迎来重要节点,大坝填筑到顶。在不到半年的时间里,这里的建设者们就完成了大坝一半的填筑工作。

金川水电站位于四川省阿坝藏族羌族自治州金川县和马尔康市境内,总投资约120亿元,是我省“十四五”能源发展规划重点建设项目,总装机容量达86万千瓦。

“目前仍有490余人在现场工作奋战,40余台设备持续运行,在大坝封顶后,继续做好面板混凝土施工工作,确保实现2025年6月电站蓄水发电目标。”水电七局金川项目部总工程师李志表示。

“电站建成后,多年平均发电量近35亿千瓦时,每年可减少二氧化碳排放量约175万吨,对改善四川电力系统电源结构、促进藏区经济、社会的协调发展具有重要意义。”国家能源集团大渡河金川公司枢纽工程处主任覃事河表示。

而在金川水电站的上游,世界在建最高坝——双江口水电站的大坝建设也在加速推进。该电站是国家西部大开发重点工程,装机容量200万千瓦,工程坝高315米,总填筑量4600万方,目前,电站正全力冲刺11月底下闸蓄水的年度目标,计划将于2025年底实现首批机组投产发电,

“大坝填筑高度和方量已经实现了“双过半”,日、月填筑量多次创历史新高。”国能集团大渡河双江口公司副总经理王力表示。

“目前,6000余名建设者坚守在岗,1000余台套设备持续运转,为实现下闸蓄水目标保驾护航。”水电七局副总工程师刘经彪表示。

四川是水电大省,装机容量占比超过70%,发电量居全国第一。面临明年“十四五”收官重任,目前,我省在建水电正项目聚力攻坚,加速推进项目建设。
