四川日报丨世界海拔最高特高压直流输电工程全线贯通
来源:四川日报            时间:2025年05月28日           【打印本页】 【关闭窗口】

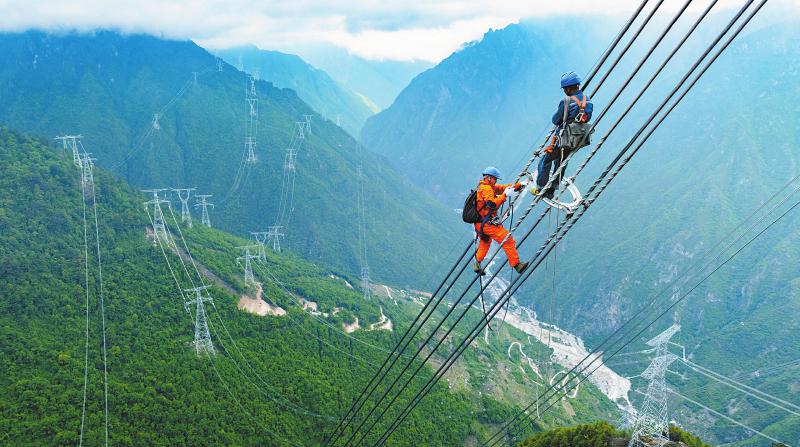

5月26日,在甘孜藏族自治州康定市日地村,高空电力工人检查输电线路的导线及各类附件。 张超 摄(C视觉)

工程四川段

●全长976.4公里,其中建设难度最大的是川西段

●最高塔位海拔接近4800米,是目前世界上海拔最高的特高压铁塔

●建设中累计架设施工索道300余条

四川日报报讯(李萌 高珩瑞 四川日报全媒体记者 李欣忆)5月27日,在甘孜州雅江县,随着最后一段导线顺利展放到位,世界海拔最高的特高压直流输电工程——金沙江上游至湖北±800千伏特高压直流输电工程实现全线贯通。

金上至湖北特高压工程是我国“西电东送”大动脉之一,工程送端汇集金沙江上游的水电和新能源,新建四川甘孜帮果和西藏昌都卡麦两个换流站,受端通过新建湖北大冶换流站接入华中特高压交流骨干网架,线路横跨西藏、四川、重庆、湖北4省(区、市),全长1901公里。建成后,将成为我国首条大容量水光互补的纯清洁能源跨区外送直流通道,年输送电量可达400亿千瓦时。

工程四川段全长976.4公里,沿线穿越青藏高原及甘孜山区,其中建设难度最大的是川西段,途经林区覆盖率超70%、最大坡度超40度的陡峭山地,最高塔位海拔接近4800米,是目前世界上海拔最高的特高压铁塔。“由于沿线地形复杂,在架线施工中,我们采用索道运输物资,有效提升山地施工的运输效率。”工程川西段业主项目相关负责人介绍,在四川段线路建设过程中,累计架设施工索道300余条。

全线贯通是工程建成的先决条件,此次贯通意味着距离工程投运更近一步。目前,国网四川电力正加速推进换流站和线路的消缺调试等工作,确保工程按期投运。

四川日报丨世界海拔最高特高压直流输电工程全线贯通

来源:四川日报 时间:2025年05月28日

5月26日,在甘孜藏族自治州康定市日地村,高空电力工人检查输电线路的导线及各类附件。 张超 摄(C视觉)

工程四川段

●全长976.4公里,其中建设难度最大的是川西段

●最高塔位海拔接近4800米,是目前世界上海拔最高的特高压铁塔

●建设中累计架设施工索道300余条

四川日报报讯(李萌 高珩瑞 四川日报全媒体记者 李欣忆)5月27日,在甘孜州雅江县,随着最后一段导线顺利展放到位,世界海拔最高的特高压直流输电工程——金沙江上游至湖北±800千伏特高压直流输电工程实现全线贯通。

金上至湖北特高压工程是我国“西电东送”大动脉之一,工程送端汇集金沙江上游的水电和新能源,新建四川甘孜帮果和西藏昌都卡麦两个换流站,受端通过新建湖北大冶换流站接入华中特高压交流骨干网架,线路横跨西藏、四川、重庆、湖北4省(区、市),全长1901公里。建成后,将成为我国首条大容量水光互补的纯清洁能源跨区外送直流通道,年输送电量可达400亿千瓦时。

工程四川段全长976.4公里,沿线穿越青藏高原及甘孜山区,其中建设难度最大的是川西段,途经林区覆盖率超70%、最大坡度超40度的陡峭山地,最高塔位海拔接近4800米,是目前世界上海拔最高的特高压铁塔。“由于沿线地形复杂,在架线施工中,我们采用索道运输物资,有效提升山地施工的运输效率。”工程川西段业主项目相关负责人介绍,在四川段线路建设过程中,累计架设施工索道300余条。

全线贯通是工程建成的先决条件,此次贯通意味着距离工程投运更近一步。目前,国网四川电力正加速推进换流站和线路的消缺调试等工作,确保工程按期投运。
