2025年作为四川能源发展集团成立开局之年,川投新能源锚定集团“1+4”现代产业体系,聚焦工程拓建、科技焕新、保供笃行三大核心,在清洁能源领域实现多点破局,全年攻克7大重点基建工程关键节点,“风光储”全产业链贯通落地,数智化转型斩获国家级认可,为“十四五”收官筑牢根基,为后续发展积蓄强劲势能。

2025年,公司以重大工程为牵引,构建“开工—投产—储备”良性循环,清洁能源版图持续扩容升级。

△乡城项目升压站
3月,省属企业单体规模最大的甘孜乡城贡札100万千瓦光伏项目,在海拔4000米的顶贡大草原开工建设。截至12月,Ⅰ标段1#、2#升压站综合楼顺利封顶,光伏区桩基础与支架安装全面完工。项目预计2027年4月全容量并网投运,投产后年发电量21亿千瓦时,可满足83.2万户家庭用电需求,年节约标煤81万吨、减排二氧化碳208万吨。

△普格电站光伏区与升压站
5月集中投产成果亮眼:普格启阳光伏电站仅用8个月完成从开工到并网投运的全流程,年发电3.5亿千瓦时,以“草光互补”模式带动200户家庭增收致富;安岳盛熙100兆瓦/200兆瓦时储能电站(全省首批新型储能示范工程)3个月内完成设备安装与并网发电,成为区域电网调峰核心支撑;新疆木垒大石头风电一场斩获电力业务运营资质,6月正式投入商业运营,实现风电全链条运营的关键性突破。

△马尔康项目

△盐源项目升压站封顶
响应集团“决战100天”号召,秋冬攻坚再传捷报:11月22日,海拔4200米的马尔康大藏光伏工程克服零下15℃严寒、高原缺氧等极端挑战,实现“零缺陷”首次并网发电,全投后年发电超6亿千瓦时,年节约标煤20.02万吨、减排二氧化碳54.87万吨;盐源11#地块光伏工程优化施工流程,将升压站基础浇筑工期压缩至28天,顺利完成主体结构封顶,为后续建设按下“加速键”。

公司以数字化转型为抓手,用技术创新破解复杂场景建设难题,成效卓著。

△智慧基建系统获奖
11月27日,自主研发的“光伏发电项目智慧基建管理平台”从全国9500余个参选案例中崭露头角,斩获“能源行业数智化典范案例”国家级奖项。该平台以“两级平台、三级管控”架构,覆盖设计、质量、安全全流程,达成关键环节合格率100%,已成功应用于多个高原、山地基建工程。

△安岳盛熙储能电站
智慧化技术全域落地:乡城贡札工程搭建全生命周期数字化管理平台,将实现百万设备智联运维;安岳盛熙储能电站部署智能能量管理系统,精准适配电网负荷需求;各基建工程应用“安全AI巡检系统”,结合高原“阶梯式习服”与医疗联动机制,构建双重安全防线。

公司立足国企使命,将能源保供与社会责任深度融合,实现效益与担当的有机统一。

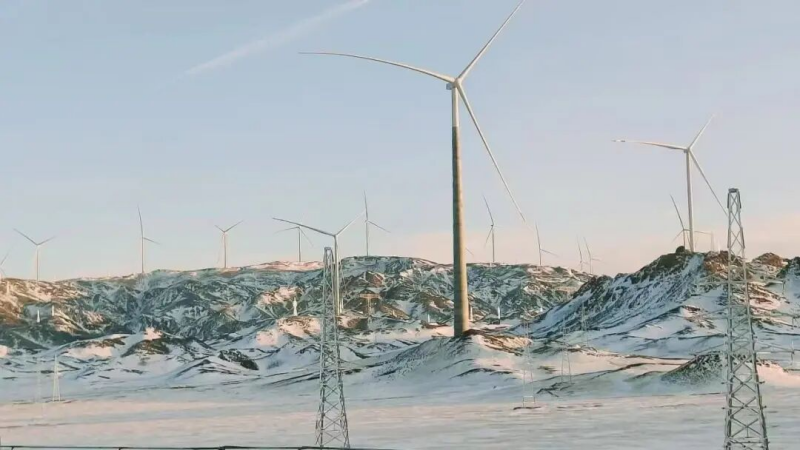

△木垒风电项目
迎峰度夏、迎峰度冬关键期,“风光储”联动发力:8月高温期,普格启阳等光伏电站单日峰值发电量提升48%以上,木垒风电场夜间发电量占比达54%,安岳储能电站2小时释放200兆瓦时电能,形成“白天光伏、夜间风电、储能补位”的立体保供格局;冬季用电高峰前,普格启阳光伏电站完成涉网试验并投入商业运营,为区域电网注入稳定绿电。
工程建设中践行“企地共生”新范式:普格启阳工程创设就业岗位250个,乡城、盐源、马尔康等工程优先聘用本地劳动力;所有基建工程均通过环评、水保验收,全年累计减排二氧化碳超300万吨,相当于种植16.5万公顷森林,达成能源开发与生态保护的双向赋能。

站在“十四五”收官与“十五五”开启的关键节点,川投新能源将锚定清洁能源高质量发展方向,全速推进重点工程建设,稳步扩大管理装机规模;以数智化升级为引擎,拓展智联运维场景,强化技术支撑;筑牢安全合规底线,深化“风光储”协同保供能力,在四川新型能源体系建设中勇立潮头。新征程上,公司将以实干笃行书写清洁能源赋能发展的崭新篇章,为集团跨越发展注入强劲绿电动能!
