坚持以重大项目促有效投资、以有效投资促高质量发展。今年以来,我省国资国企积极发挥主力军和排头兵作用,紧抓机遇、攻坚克难,全力推动一批重大项目落地见效,为全省经济高质量发展注入强劲动力。
在内江市白马镇,华电四川公司内江白马燃机创新发展示范项目现场机械轰鸣,工人们正紧张有序地进行设备安装。自今年7月2号机组顺利投产后,1号机组目前已进入安装调试收官阶段。

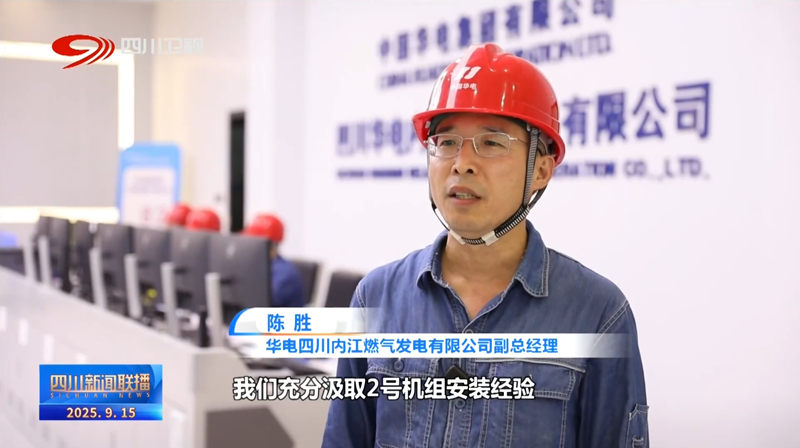

华电四川内江燃气发电有限公司副总经理 陈胜:我们充分汲取2号机组安装经验,对施工方案进行了优化升级,同时,提前与省调、西油司对接,预留窗口期,明确落实机组调试用气指标,做到从建设到调试无缝衔接,确保项目整体进度有序推进。
1号机组预计于11月底完成168小时试运行。项目全面投产后,将成为川南地区重要的清洁能源基地,年发电量约23亿度,为成渝地区双城经济圈持续提供绿色电力支撑,也为传统能源基地转型升级积累可复制、可推广的经验。
近日,雅安石棉县老鹰岩二级水电站建设迎来关键节点——二期截流进入攻坚冲刺阶段。

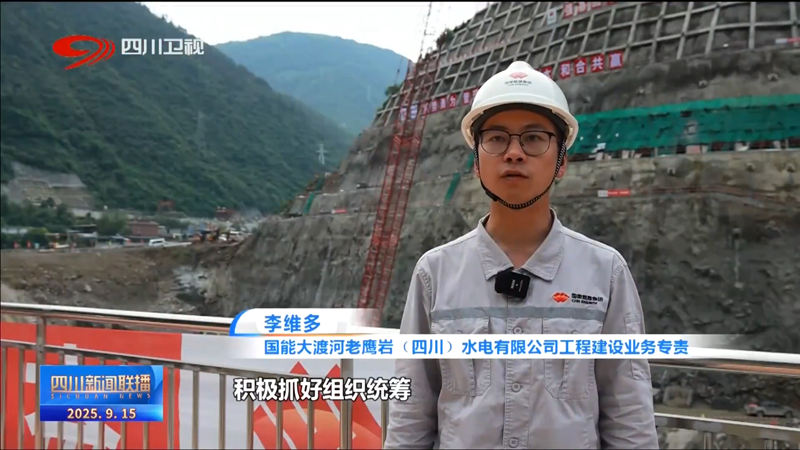

国能大渡河老鹰岩(四川)水电有限公司工程建设业务专责 李维多 :今年以来,(我们)充分调动参建各方,积极抓好组织统筹,保障建设投入,目前,老鹰岩二级水电站已进入二期截流攻坚冲刺阶段,正全力以赴确保实现今年的大江截流目标。
作为《四川省“十四五”能源发展规划》重点工程,老鹰岩水电站总装机容量72万千瓦,其中二级电站装机42万千瓦。建成后,年均发电量约32.08亿千瓦时,每年可节约标准煤102.9万吨。
在简阳未来科技城,民航科技创新示范区模拟验证机场项目也迎来新进展。航站科技验证楼主体结构已初具规模,正全面进入幕墙安装与内部精装修阶段。

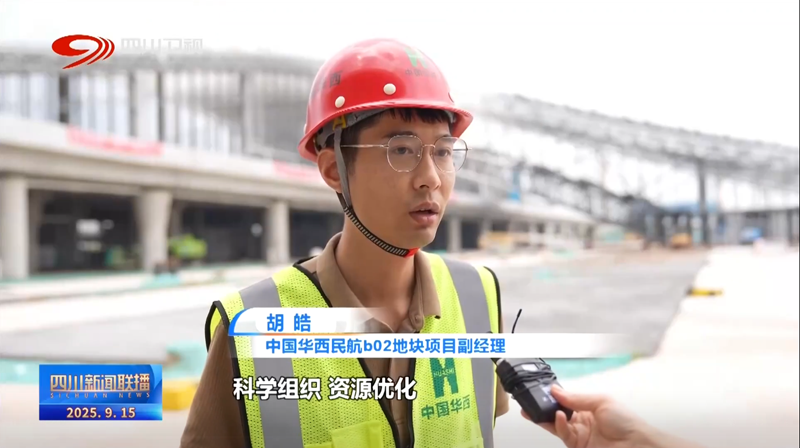

中国华西民航b02地块项目副经理 胡皓:接下来,在保障安全和质量的前提下,科学组织、资源优化,力争在2026年6月之前完成竣工交付。
今年以来,我省国资国企坚持以重大项目促有效投资、以有效投资促高质量发展。截至8月,省属企业投资的省重点项目合计完成投资1089亿元,投资完成率61%,一批重点项目取得实质性进展,充分发挥了国有经济在稳增长、调结构、惠民生中的关键作用。
