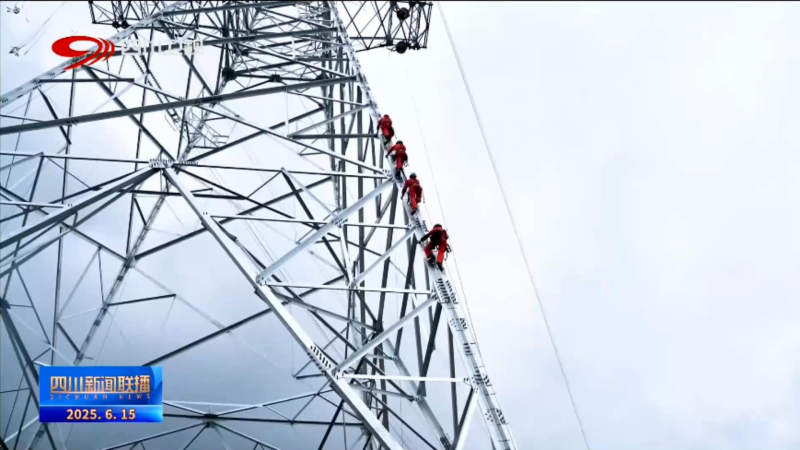

6月15日,国家电网有史以来最复杂的500千伏省级电网优化改造工程——四川500千伏攀西电网优化改造工程全面竣工投运。该工程历时近三年建设,成功破解了我省最大清洁能源基地外送通道的关键瓶颈,显著提升电网安全与能源输送能力。
随着最后一项关键操作完成,攀西电网优化改造工程正式投入运行。该区域汇集雅砻江、金沙江等流域大型水电站集群,是四川最大清洁能源基地。
国网四川省电力公司建设部副主任 李漾汛:到年底,攀西地区清洁能源总装机将突破5000万千瓦,在国家能源布局中承担重要调配任务。
历经近30年发展,攀西电网汇集了锦苏、雅湖、建苏、金塘四条直送华东的特高压直流,并连接西藏电网,已成为重要能源枢纽。
国网四川省电力公司建设部副主任 李漾汛:区域内密集分布的500千伏及以上线路多达46回,且9成位于山地。一旦故障,不仅危及本地电网,更可能波及四川全省乃至中东部地区电力安全。
为根除这一系统性风险,2022年底,这项“史上最复杂”的500千伏省级电网改造工程启动。
四川攀西电网优化改造工程参建单位项目经理 范洪岗:工程难度堪比“心脏搭桥”,需跨越特高压、500千伏线路及铁路、公路、航道等70余次。最大挑战是确保改造期间电网正常运行,力争用户停电“零感知”。
工程核心是对原有复杂电网进行“疏经通络”,构建南北两个独立输电通道,最终实现锦苏、雅湖、建苏、金塘四大特高压直流“两两分组”的接入新模式,大幅降低系统性风险。
四川攀西电网优化改造工程月城Ⅱ业主项目经理 徐乾杰:这次改造,我们还新建设了两回500千伏交流通道,进一步增强攀西清洁能源向省内负荷中心的输送效率。
工程的全面投运,实现了攀西电网的历史性重塑,标志着四川电力外送通道与大型清洁能源基地实现关键融合,推动四川电网实现结构性升级,显著增强了四川及西南电网的内部保供能力与支撑韧性,实现外送更稳、内供更强、支撑更优。
