川观新闻记者 李欣忆 摄影 吴聃 朱文博
11月3日,阿坝州马尔康市和金川县交界的大渡河江水奔腾,超过4000名建设者奋战在双江口水电站建设一线,冲刺电站年底首台机组投产发电的目标。
作为国家和四川省“十四五”重点能源项目,双江口水电站最大的特点是拥有世界第一高坝,其设计坝高315米,为砾石土心墙堆石坝。世界第一高坝建设进展如何,受到各方关注。
川观新闻记者走进大坝施工现场看到,智能无人碾压机正在来回穿梭,在5G和北斗技术赋能下,它们精准作业,保证大坝心墙的材料,被以合适的密度压在一起。“目前大坝已经填筑到了232米,填筑方量已达3700万立方米,超过总填筑方量的80%。”国能大渡河双江口公司工程建设处大坝标业主代表温庆文说,整个大坝就像一块巨大的夹心饼干,中间黄色的夹心就是心墙,由黏土和小石块混合而成,“负责挡水,是大坝的心脏。”

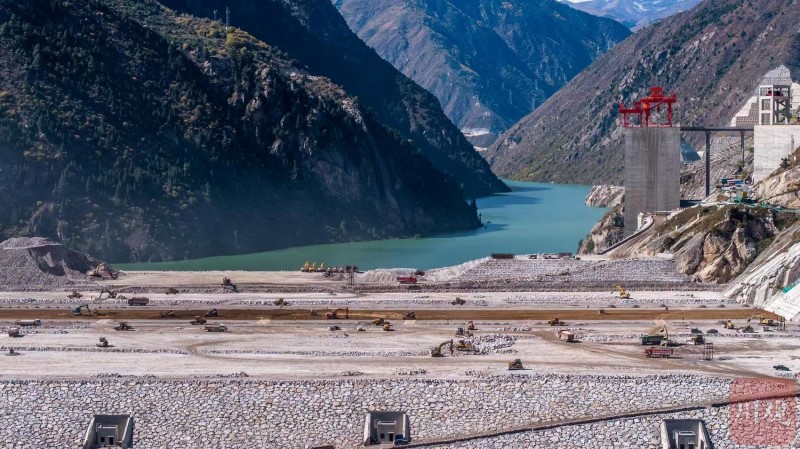

世界第一高坝填筑施工现场
据温庆文介绍,大坝的总填筑方量超过4600立方米,如果建一个高宽各1米的连续土墙,能绕赤道一圈。作为电站枢纽工程建设的重中之重,大坝填筑工期紧、任务重,项目部统筹施工资源,精心组织施工,先后解决大坝填筑石料保供、砾石土料生产等系列难题;采用“龟背式”填筑方法,创新应用气膜储存仓、定日镜等设施提高大坝冬季、雨季施工强度;依托智能建造系统实现填筑、碾压、检测全流程数字化管控,实现降本增效。

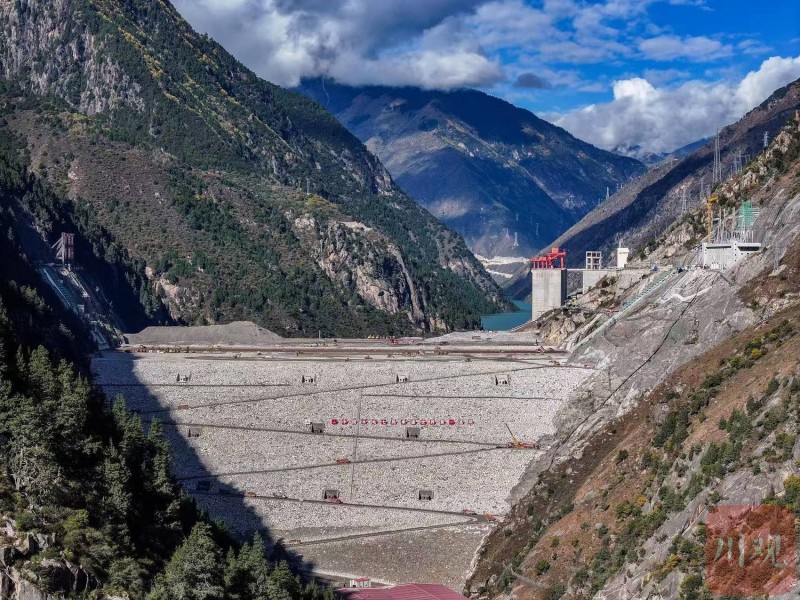

世界第一高坝填筑施工现场
在双江口水电站地下150米的厂房里,建设场景热火朝天。中国电建成都勘测设计研究院双江口项目设计总工程师李永红告诉记者,双江口水电站集“超高心墙堆石坝、超大填筑方量、高地应力、高水头、高边坡、高寒和深基坑”等特点于一体,代表全球土石坝设计与施工的最高水平。“地下厂房的地应力达到37.8兆帕,相当于指甲盖大小的地方要站10多头大象。”李永红说,超高地应力可能带来岩爆等风险,工程师们在岩层中植入了纳米级纤维网,就像给岩石穿上“防弹衣”。

世界第一高坝填筑施工现场
国能大渡河双江口公司党委委员、副总经理张龙生带记者走进4号机组水车室,“这就是我们年底投产发电的首台机组。”张龙生说,双江口水电站总装机容量200万千瓦,计划安装4台50万千瓦水轮机组。水轮机是水电站的核心“心脏”,在安装过程中,其底环与副底环的同心度,直接决定了这颗“心脏”能否平稳跳动。图纸要求同心度不超过0.2毫米,但项目团队设下了更严苛的标准:0.1毫米以内。张龙生告诉记者,最终安装完成,同心度检测仅为0.03毫米,相当于偏差不超过一根绣花针的针尖。

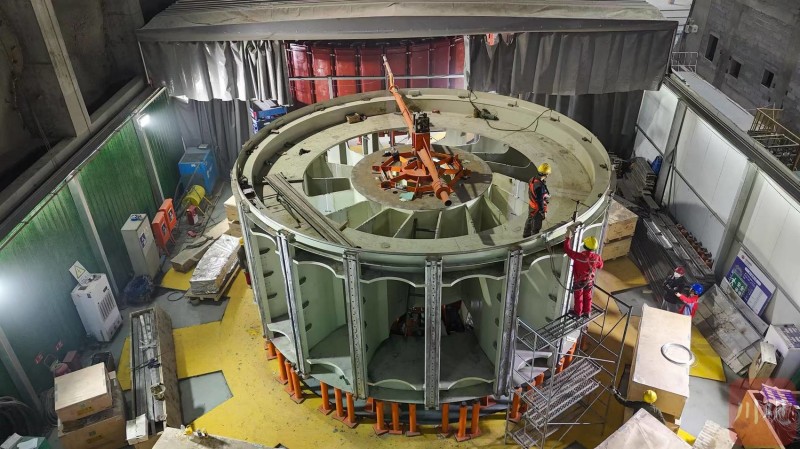

双江口水电站水轮机组安装调试
记者了解到,目前4号机组和3号机组已经安装、调整和注油完成,正在进行升压变电和电气二次设备的安装、电缆敷设和配线。同时,水轮机组各个分系统的上电和调试工作也在同步进行,下一步将进行充水试运转以及涉网试验,为投产发电做最后的准备。
双江口水电站是大渡河流域干流规划28级电站的第5级电站和上游控制性水库,蓄满后蓄水量达到29亿立方米,相当于超过200个西湖的水量。张龙生表示,项目团队将科学组织后续库区蓄水、机电安装及调试等工作,全力确保这一世界级工程高质量建成投运,早日发挥综合效益。
