四川观察丨金川水电站提前完成大坝面板浇筑
来源:四川观察            时间:2025年05月22日           【打印本页】 【关闭窗口】

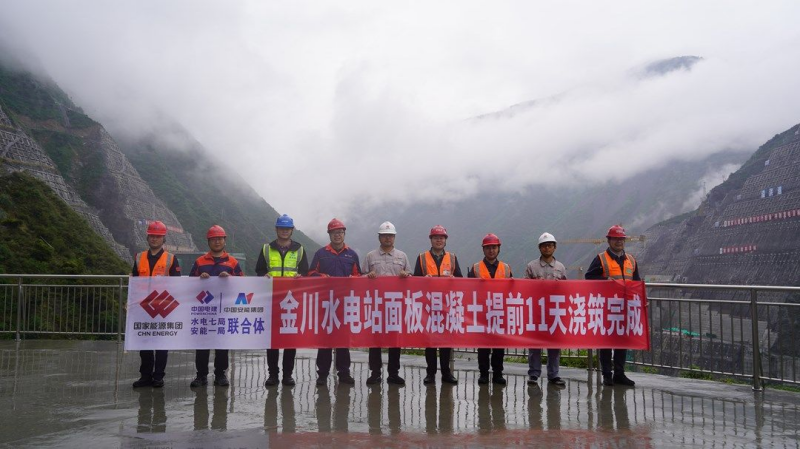

5月21日,随着最后一罐混凝土进入仓号,国家能源集团大渡河金川水电站面板混凝土浇筑完成,标志着金川水电站在工程建设方面取得阶段性胜利,向投产发电目标迈进了坚实一步。

国家能源集团大渡河金川水电站位于四川省阿坝州金川县、马尔康市境内,总装机容量860兆瓦,安装4台215兆瓦混流式水轮发电机组。该电站大坝最大坝高112米,是国内少有的在最大深度达65米深厚覆盖层上修筑的百米级面板堆石坝。面对深厚覆盖层带来的地基处理难题,项目团队采用表层砂层透镜体挖除置换、覆盖层强夯和固结灌浆相结合的处理方式,通过生产性试验与专家咨询,形成一套科学的地基处理方案,有效提升了坝基承载力,确保坝体稳定。

“金川水电站大坝是国内少有建在65米深厚覆盖层上的面板堆石坝,我们克服施工工期紧、气候变化快、建设难度大等困难,通过优化配置、连续作业,高效完成了面板施工,为电站下闸蓄水奠定了坚实基础。”中国水电七局三分局金川大坝项目经理廖果表示。

“下一步,我们将进行连接板的施工、坝前铺盖料填筑及防浪墙施工,预计九月中旬大坝工程全面完工。”国家能源集团大渡河金川水电站枢纽工程处副主任龚勤波表示。

据悉,目前该工程已完成大坝填筑到顶、首台机组转子吊装、实现G248复建公里试通车等重大目标节点,机电设备安装、送出工程建设、电力生产准备等工作正稳步推进,预计今年投产发电。电站建成后,预计多年平均发电量达34.857亿千瓦时,每年可减少二氧化碳排放约175万吨。

四川观察丨金川水电站提前完成大坝面板浇筑

来源:四川观察 时间:2025年05月22日

5月21日,随着最后一罐混凝土进入仓号,国家能源集团大渡河金川水电站面板混凝土浇筑完成,标志着金川水电站在工程建设方面取得阶段性胜利,向投产发电目标迈进了坚实一步。

国家能源集团大渡河金川水电站位于四川省阿坝州金川县、马尔康市境内,总装机容量860兆瓦,安装4台215兆瓦混流式水轮发电机组。该电站大坝最大坝高112米,是国内少有的在最大深度达65米深厚覆盖层上修筑的百米级面板堆石坝。面对深厚覆盖层带来的地基处理难题,项目团队采用表层砂层透镜体挖除置换、覆盖层强夯和固结灌浆相结合的处理方式,通过生产性试验与专家咨询,形成一套科学的地基处理方案,有效提升了坝基承载力,确保坝体稳定。

“金川水电站大坝是国内少有建在65米深厚覆盖层上的面板堆石坝,我们克服施工工期紧、气候变化快、建设难度大等困难,通过优化配置、连续作业,高效完成了面板施工,为电站下闸蓄水奠定了坚实基础。”中国水电七局三分局金川大坝项目经理廖果表示。

“下一步,我们将进行连接板的施工、坝前铺盖料填筑及防浪墙施工,预计九月中旬大坝工程全面完工。”国家能源集团大渡河金川水电站枢纽工程处副主任龚勤波表示。

据悉,目前该工程已完成大坝填筑到顶、首台机组转子吊装、实现G248复建公里试通车等重大目标节点,机电设备安装、送出工程建设、电力生产准备等工作正稳步推进,预计今年投产发电。电站建成后,预计多年平均发电量达34.857亿千瓦时,每年可减少二氧化碳排放约175万吨。
