7月30日17时03分,位于成都市青白江区的攀钢集团成都钢钒有限公司储能项目现场,随着国网成都市青白江供电公司电力调控中心下令同意项目并网,攀成钢1.25万千瓦储能项目正式投运。

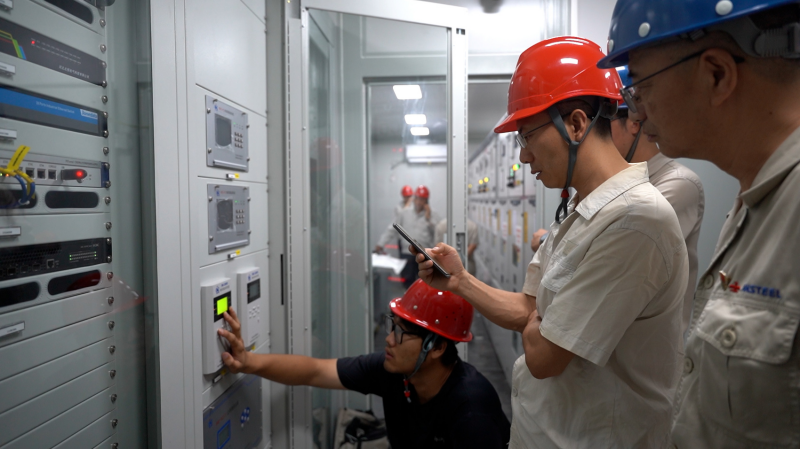

攀成钢1.25万千瓦储能项目现场
攀成钢储能项目负责人罗建东介绍,项目于5月底开工建设,采用先进的磷酸铁锂电池技术,以集装箱形式布置。项目规模为1.25万千瓦/2.5万千瓦时,通过分布式储能方式接入企业内部电网,有效参与负荷削峰填谷,助力企业优化能源使用,降低用电成本。
攀成钢储能项目投入运营后,单次最大储存电量可达2.5万千瓦时,年均放电量约1200万千瓦时。依据四川省分时电价政策,项目在12年全生命周期内,预计可为攀成钢公司节约用电成本约5000万元,不仅为企业带来显著的经济效益,也为迎峰度夏保供电和新能源消纳作出贡献。

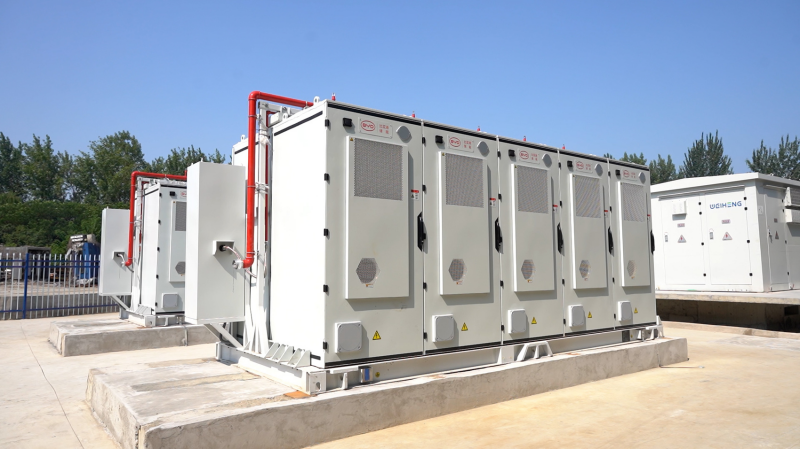

攀成钢1.25万千瓦储能项目现场
今年4月,为确保项目顺利推进,青白江供电公司成立专项“电力精算师”团队,主动对接企业,摸排用电负荷特性,制定个性化储能测算方案,积极协调各方资源,开辟绿色通道,推动储能项目加速建设。
目前,成都市青白江区“电网侧+客户侧”储能项目申报总容量超13.5万千瓦,预计项目建成后年消纳低谷电量超4000万千瓦时。攀成钢储能项目的投运,是青白江在构建新型电力系统、探索绿色用能“双碳”路径上的重要一步,将为区域能源转型和可持续发展注入新的动力。
