隆黄铁路隆叙段扩改项目接触网专业首件工程顺利通过验收
来源:蜀道集团            时间:2025年06月12日           【打印本页】 【关闭窗口】


近日,隆黄铁路隆昌至叙永段扩能改造工程(以下简称“隆黄铁路隆叙段扩改项目”)接触网专业首件工程顺利通过验收,标志着项目电气化施工取得关键进展。

隆黄铁路隆叙段扩改项目是西部陆海新通道西线主通道项目,由蜀道铁路投资集团主导投资,四川路桥、中铁四局、中铁十二局联合承建。该项目全线需组立接触网支柱2795根,架设接触网导线211.71公里,新建调度系统、信号集中监测系统各11站,架设10kV高压线路150公里。

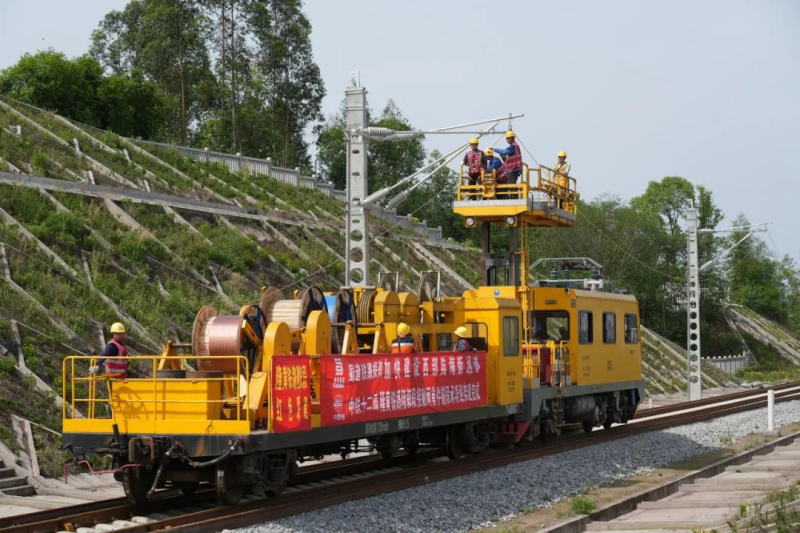

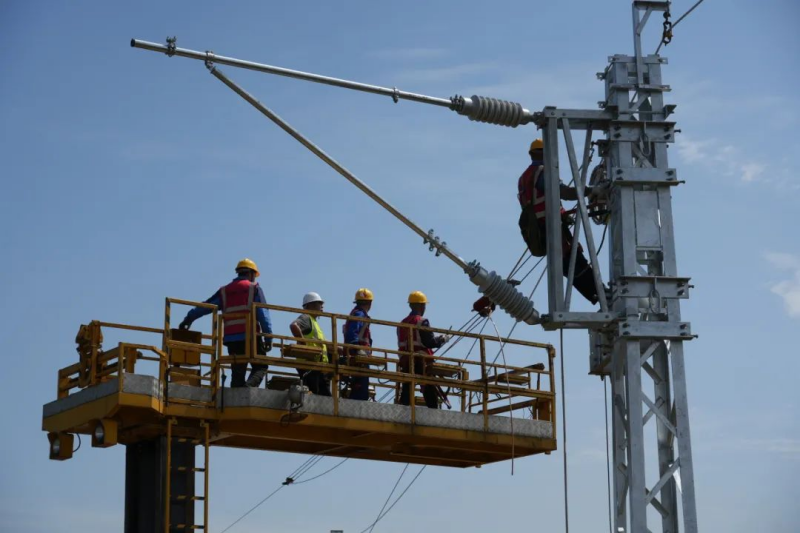

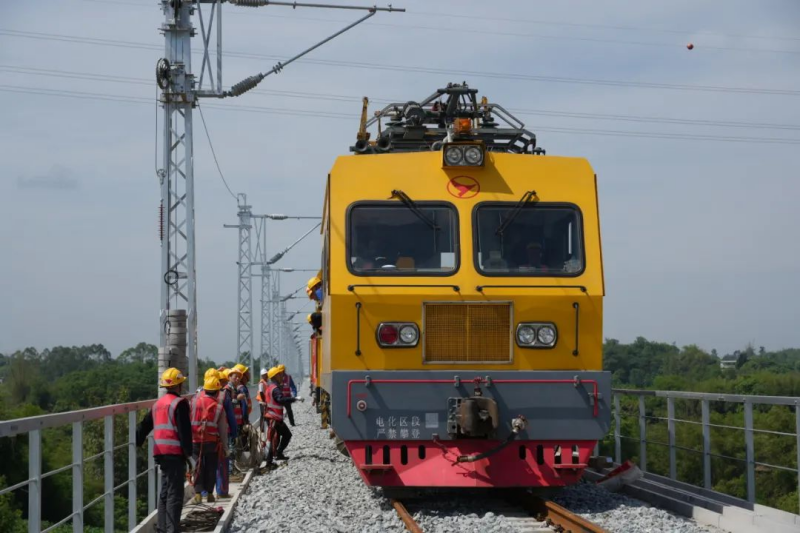

此次接触网专业首件工程的评估验收工作,由隆叙宜铁路公司协同成都局供电部、成都供电段、中铁十二局电气化公司等多家单位的相关专家组成验收组共同开展。验收过程中,专家们重点对接触网的支柱安装、补偿装置安装、承导线架设、中心锚结安装及电连接安装等关键工序进行了细致查看,并精确测量了接触线导高、拉出值等关键参数。经过严格检测和评估,验收组一致认为项目接触网专业首件工程各项指标均满足设计要求和验收标准,同意通过首件工程评估验收。

截至目前,隆黄铁路隆叙段扩改项目全线架梁任务已完成81%、铺轨完成55%,“四电”、站房工程正加速推进中。预计7月底完成铺架任务,10月完成“四电”任务,确保年内建成通车。

隆黄铁路隆叙段扩改项目建成后,将与隆黄铁路叙永至毕节段相连,贯通成渝铁路和贵昆铁路,形成四川直连北部湾的陆海联运大动脉,对加快构建成渝地区双城经济圈,助力四川全面融入国家“一带一路”建设、“中国-中南半岛”经济走廊和“21世纪海上丝绸之路”具有十分重要的意义。

隆黄铁路隆叙段扩改项目接触网专业首件工程顺利通过验收

来源:蜀道集团 时间:2025年06月12日

近日,隆黄铁路隆昌至叙永段扩能改造工程(以下简称“隆黄铁路隆叙段扩改项目”)接触网专业首件工程顺利通过验收,标志着项目电气化施工取得关键进展。

隆黄铁路隆叙段扩改项目是西部陆海新通道西线主通道项目,由蜀道铁路投资集团主导投资,四川路桥、中铁四局、中铁十二局联合承建。该项目全线需组立接触网支柱2795根,架设接触网导线211.71公里,新建调度系统、信号集中监测系统各11站,架设10kV高压线路150公里。

此次接触网专业首件工程的评估验收工作,由隆叙宜铁路公司协同成都局供电部、成都供电段、中铁十二局电气化公司等多家单位的相关专家组成验收组共同开展。验收过程中,专家们重点对接触网的支柱安装、补偿装置安装、承导线架设、中心锚结安装及电连接安装等关键工序进行了细致查看,并精确测量了接触线导高、拉出值等关键参数。经过严格检测和评估,验收组一致认为项目接触网专业首件工程各项指标均满足设计要求和验收标准,同意通过首件工程评估验收。

截至目前,隆黄铁路隆叙段扩改项目全线架梁任务已完成81%、铺轨完成55%,“四电”、站房工程正加速推进中。预计7月底完成铺架任务,10月完成“四电”任务,确保年内建成通车。

隆黄铁路隆叙段扩改项目建成后,将与隆黄铁路叙永至毕节段相连,贯通成渝铁路和贵昆铁路,形成四川直连北部湾的陆海联运大动脉,对加快构建成渝地区双城经济圈,助力四川全面融入国家“一带一路”建设、“中国-中南半岛”经济走廊和“21世纪海上丝绸之路”具有十分重要的意义。
