水电七局马来西亚巴莱项目完成重要节点
来源:水电七局            时间:2025年05月16日           【打印本页】 【关闭窗口】

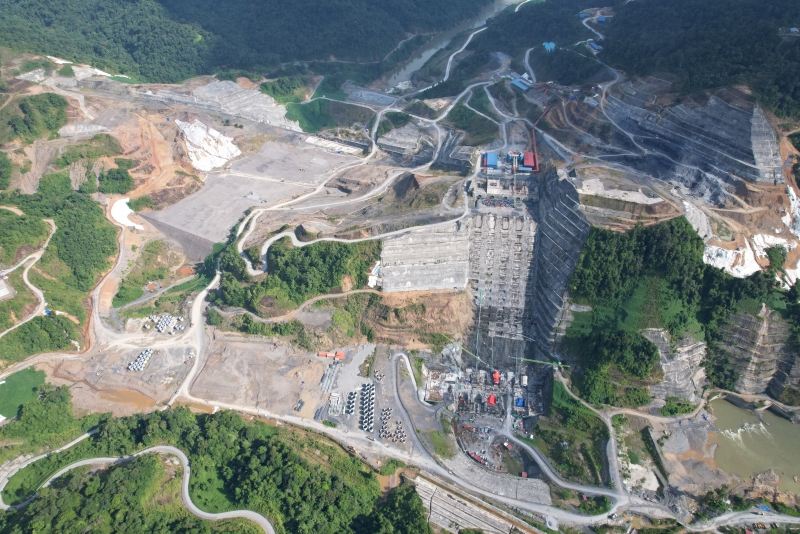

5月14日,从水电七局获悉,马来西亚巴莱水电站项目5标段1号压力钢管安装并浇筑至EL40.2,提前4天完成首个关键节点,为后续工程推进奠定基础。

项目1号机P7段压力钢管总长23.2米,直径达5.8米,重126.16吨。施工中,项目团队面对工期紧、吊装程序繁琐、业主对验收要求高以及复杂地质条件等多重挑战,秉持精心组织、科学规划的原则,施工人员日夜奋战,严格把控施工质量和安全标准,通过优化施工流程、合理调配资源,有效缩短了工期。

巴莱水电站大坝为混凝土面板堆石坝,枢纽建筑物包括首部枢纽、溢洪道、进水口、压力钢管、地面厂房和开关站等。总装机1285兆瓦,设计坝高192米,坝顶长1159米,预计2030年完工。5标主体土建工程于2024年12月2日启动,涵盖面板堆石坝、溢洪道、取水口、压力钢管等土建工程,以及相关闸门和启闭设备。

水电七局马来西亚巴莱项目完成重要节点

来源:水电七局 时间:2025年05月16日

5月14日,从水电七局获悉,马来西亚巴莱水电站项目5标段1号压力钢管安装并浇筑至EL40.2,提前4天完成首个关键节点,为后续工程推进奠定基础。

项目1号机P7段压力钢管总长23.2米,直径达5.8米,重126.16吨。施工中,项目团队面对工期紧、吊装程序繁琐、业主对验收要求高以及复杂地质条件等多重挑战,秉持精心组织、科学规划的原则,施工人员日夜奋战,严格把控施工质量和安全标准,通过优化施工流程、合理调配资源,有效缩短了工期。

巴莱水电站大坝为混凝土面板堆石坝,枢纽建筑物包括首部枢纽、溢洪道、进水口、压力钢管、地面厂房和开关站等。总装机1285兆瓦,设计坝高192米,坝顶长1159米,预计2030年完工。5标主体土建工程于2024年12月2日启动,涵盖面板堆石坝、溢洪道、取水口、压力钢管等土建工程,以及相关闸门和启闭设备。
