6月30日,四川阿坝巴拉水电站500千伏送出工程顺利带电,标志着四川电网2025年13项迎峰度夏重点工程全部建成投运,显著强化了四川电网主干网架,优化了电力资源配置,为全省迎峰度夏期间电力安全稳定供应、支撑经济社会平稳运行、促进清洁能源消纳奠定了坚实基础。

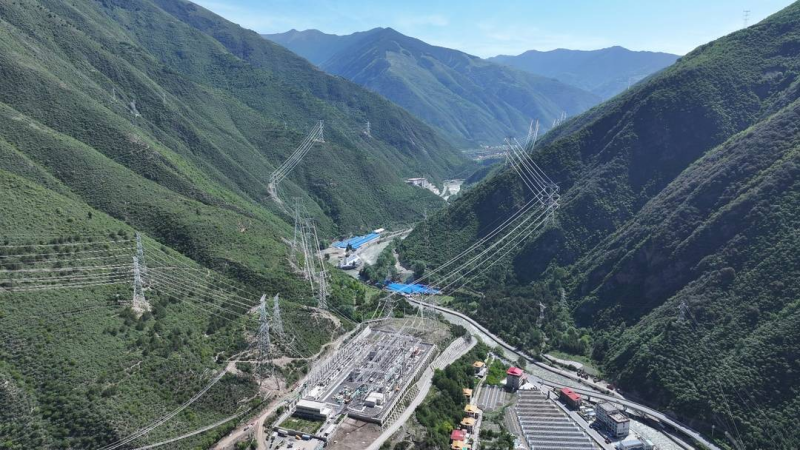

巴拉水电站500千伏送出工程建设现场。(尤琅 摄)
据预测,今年夏季四川全省平均气温恐高于常年同期。考虑部分地区6月已出现罕见的40℃以上高温,预计全省用电需求将快速增长,最大用电负荷同比增幅可达4%左右。国网四川电力扛牢电力保供责任,布局建设13项迎峰度夏保供重点工程,共新建线路704公里,新增变电容量962万千伏安。工程全部投运后,累计提升四川各级电网供电能力655万千瓦,实现外送更稳、内供更强、支撑更优。
这批工程中,攀西电网优化改造、眉山西500千伏输变电、巴塘水电站500千伏送出等8项500千伏工程,如同打通了电网的“主动脉”,极大增强了骨干网架的输电能力。而成都金融城、成都空港新城、达州开江等5项220千伏工程,则精准“瞄准”区域用电负荷中心,显著提升了城市和产业聚集区的供电能力与可靠性,为企业和居民用电提供了更坚实的保障。

国网天府新区供电公司工作负责人在罗家店—尖山改接大林220千伏线路工程施工现场指挥线路接线工作。(冯一哲 摄)
为确保工程安全高效推进,国网四川电力秉持“六精四化”建设理念,紧盯关键节点,科学组织施工。通过深化政企协作,积极争取各级政府支持,合力破解工程建设难题。在安全管理上,利用“云检测+现场督导”严控风险,确保施工安全与进度“齐头并进”。针对技术难点,开展系统性技术研讨论证,精准制定解决方案。在工程验收阶段,坚持高标准、严要求,确保所有项目以“零缺陷”状态投入运行。

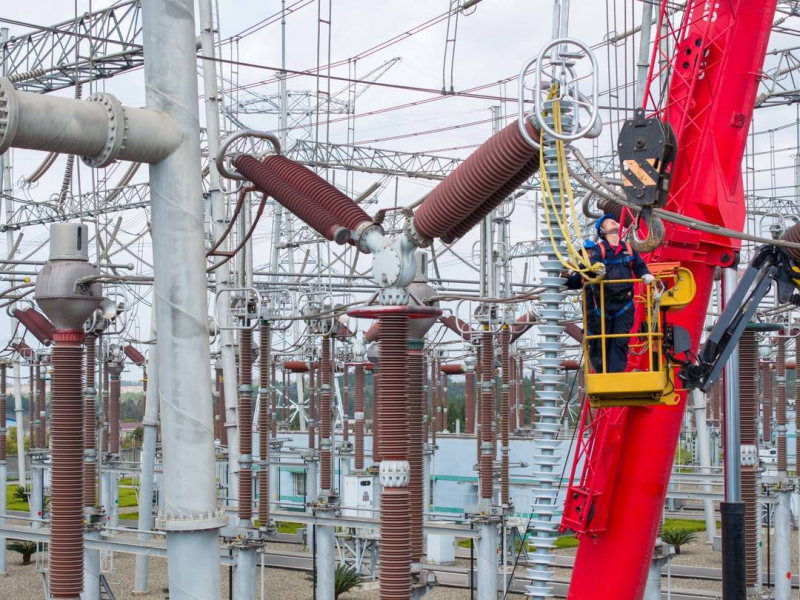

国网绵阳供电公司施工人员在富乐500千伏变电站主变扩建工程作业。(田海 摄)
各工程项目部优化施工流程、加大资源投入,跑出了工程建设的“加速度”。以巴拉水电站500千伏送出工程为例,其施工高峰期正逢高原寒冬,低温、冰雪、强降雨等恶劣天气给施工带来巨大挑战。“为了确保工程能在夏季用电高峰前发挥作用,我们全力攻坚克难,最终比原计划提前了4个月完工。”国网四川建设公司工程业主项目经理纪叶生介绍,工程投运后,巴拉水电站74.6万千瓦的清洁水电和光伏装机顺利接入四川电网,有效缓解夏季高峰期电力供应压力。
