封面新闻丨促进资源就地转化 四川最大的燃气电站又一个机组投产发电
来源:封面新闻            时间:2025年08月20日           【打印本页】 【关闭窗口】


8月18日17时18分,川投达州燃气电站二期项目新建的3号机组顺利完成168小时试运,转入商业运营阶段,正式投产发电。

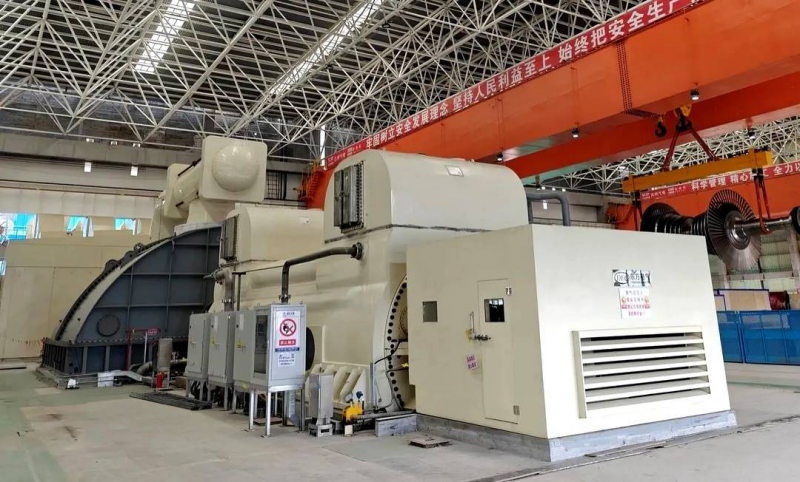

达州燃气电站3号机组。(图据达州高新区)

该项目于2023年11月开工建设,总投资额约34亿元,是四川“十四五”能源发展规划重点建设项目,共建设3号、4号2台74万千瓦等级H级燃气—蒸汽联合循环发电机组。率先投产的3号机组,于7月31日并网调试。在建的4号机组正推进燃机复装,以及汽机低压缸、余热锅炉管道等安装作业,计划年底投产。

达州天然气远景储量3.8万亿立方米,年产量约110亿立方米,约占全省的五分之一。达州燃气电站一期项目于2015年投产,建有2台35万千瓦F级燃气-蒸汽联合循环发电机组,是四川首座燃气电站,运行10年来累计上网电量199亿千瓦时。二期项目全部竣工投产后,该电站总装机规模将增至218万千瓦,成为四川最大的燃气电站。

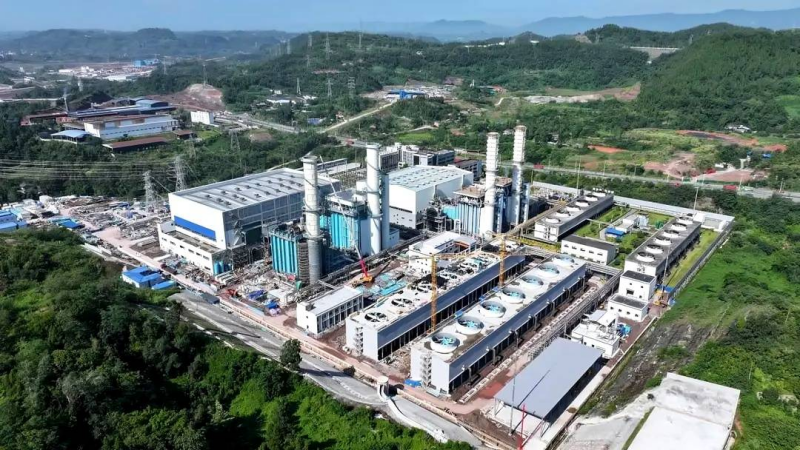

鸟瞰达州燃气电站,左侧为二期项目。(图据达州高新区)

二期项目工程管理部负责人敖志新介绍,时隔10年建设的新机组,燃气—蒸汽联合循环效率达60%以上,度电成本及排放显著降低,具有更好的快速启动能力和运行灵活性,调峰兜底能力更强。据测算,若按照电站年运行2500小时计,4台机组年供电量约35亿千瓦时,耗气量约6.163亿立方米,较同类型燃煤机组可节省标准煤约26.57万吨,将提升成渝地区双城经济圈能源安全保障能力,促进四川天然气就地转化和清洁高效利用。

除了川投达州燃气电站二期项目外,达州正在推进建设2台100万千瓦超超临界燃煤发电机组和土溪口水库水电、固军水库水电等项目。这些项目全部建成后,达州电力总装机容量将从约250万千瓦增至近700万千瓦,达州电网将从受端电网转变为重要的电源送出端。

封面新闻丨促进资源就地转化 四川最大的燃气电站又一个机组投产发电

来源:封面新闻 时间:2025年08月20日

8月18日17时18分,川投达州燃气电站二期项目新建的3号机组顺利完成168小时试运,转入商业运营阶段,正式投产发电。

达州燃气电站3号机组。(图据达州高新区)

该项目于2023年11月开工建设,总投资额约34亿元,是四川“十四五”能源发展规划重点建设项目,共建设3号、4号2台74万千瓦等级H级燃气—蒸汽联合循环发电机组。率先投产的3号机组,于7月31日并网调试。在建的4号机组正推进燃机复装,以及汽机低压缸、余热锅炉管道等安装作业,计划年底投产。

达州天然气远景储量3.8万亿立方米,年产量约110亿立方米,约占全省的五分之一。达州燃气电站一期项目于2015年投产,建有2台35万千瓦F级燃气-蒸汽联合循环发电机组,是四川首座燃气电站,运行10年来累计上网电量199亿千瓦时。二期项目全部竣工投产后,该电站总装机规模将增至218万千瓦,成为四川最大的燃气电站。

鸟瞰达州燃气电站,左侧为二期项目。(图据达州高新区)

二期项目工程管理部负责人敖志新介绍,时隔10年建设的新机组,燃气—蒸汽联合循环效率达60%以上,度电成本及排放显著降低,具有更好的快速启动能力和运行灵活性,调峰兜底能力更强。据测算,若按照电站年运行2500小时计,4台机组年供电量约35亿千瓦时,耗气量约6.163亿立方米,较同类型燃煤机组可节省标准煤约26.57万吨,将提升成渝地区双城经济圈能源安全保障能力,促进四川天然气就地转化和清洁高效利用。

除了川投达州燃气电站二期项目外,达州正在推进建设2台100万千瓦超超临界燃煤发电机组和土溪口水库水电、固军水库水电等项目。这些项目全部建成后,达州电力总装机容量将从约250万千瓦增至近700万千瓦,达州电网将从受端电网转变为重要的电源送出端。
