10月28日,我省雅砻江流域两座大型水电站——孟底沟水电站、牙根一级水电站同步实现大江截流,项目进入主体工程施工新阶段。这样的同步截流,在雅砻江流域尚属首次。

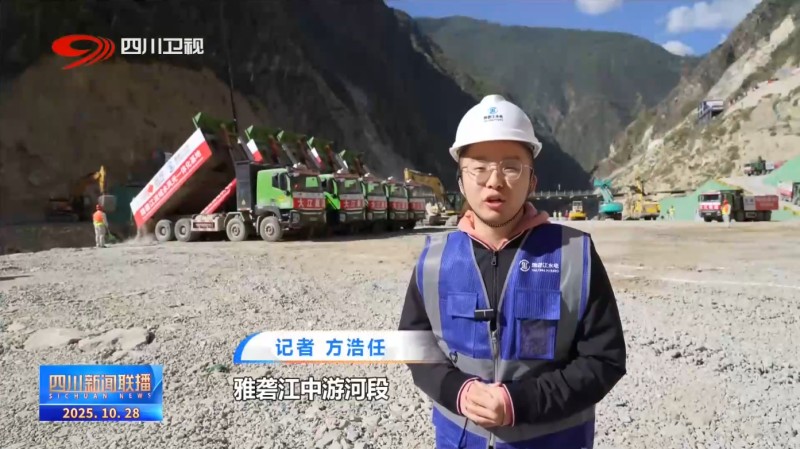

记者 方浩任:我现在所在的位置是甘孜州九龙县和凉山州木里县交界的雅砻江中游河段。在我身后,随着大量的土石料和多个多面体陆续倾泻而下,雅砻江孟底沟水电站成功实现大江截流。
孟底沟水电站装机240万千瓦,预计年均发电量约104亿千瓦时,是雅砻江流域在建最大的水电项目,还可带动自身规模1.6倍的风光新能源开发。牙根一级水电站位于甘孜州雅江县境内,电站装机30万千瓦,预计年均发电量约11.5亿千瓦时。两个电站总投资超400亿元,建成投产后,预计每年可节约标准煤约350万吨,减少二氧化碳排放约900万吨。

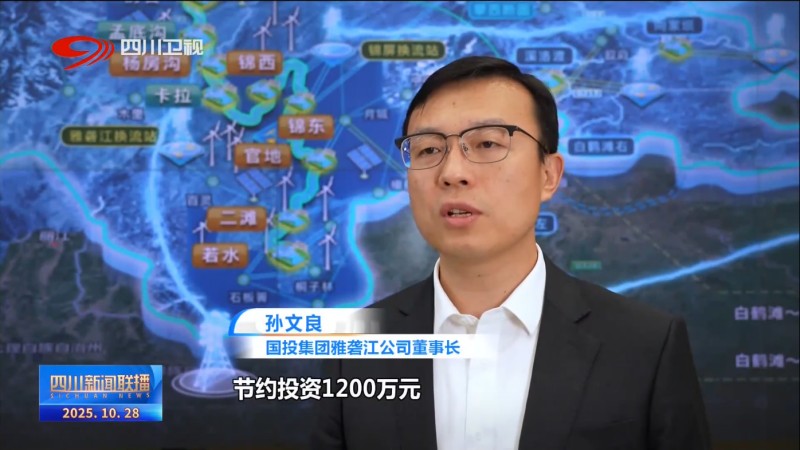

国投集团雅砻江公司董事长 孙文良: 两座电站同步截流,最大化利用了水资源,节约整体工期约一个月,节约投资1200万元。计划于2028年实现牙根一级水电站投产发电,2030年实现孟底沟水电站投产发电。
值得一提的是,建设中孟底沟水电站使用了包括绿电重卡、电力无人机在内的清洁能源施工设备,推进项目建设实现绿色低碳转型。每辆电动重卡充电只需约五十分钟,在满电状态下可工作五小时,运输超400吨施工物料。此外,电站还通过数字孪生技术复制了一个“虚拟电站”。

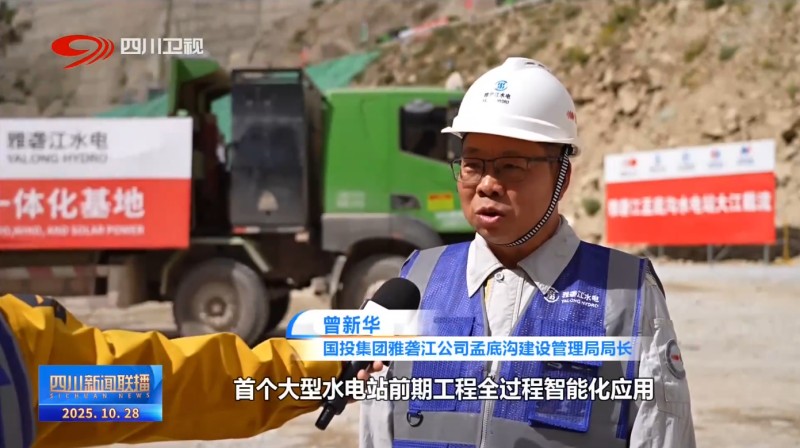

国投集团雅砻江公司孟底沟建设管理局局长 曾新华 :孟底沟水电站实现了首个大型水电站前期工程全过程智能化应用。建设期将安装上万套传感器,全面监控工程进度、质量、安全、环保信息,通过智能化的运用,预计将缩短工期至少六个月,节省投资超5亿元,同时能有效减少安全隐患。
雅砻江流域是国家规划的首个水风光一体化示范基地,本阶段共规划装机7800万千瓦,计划到2035年全部建成。目前,基地已建成投产装机约2100万千瓦,在建项目装机约1400万千瓦,已累计贡献清洁电能超1.1万亿千瓦时。

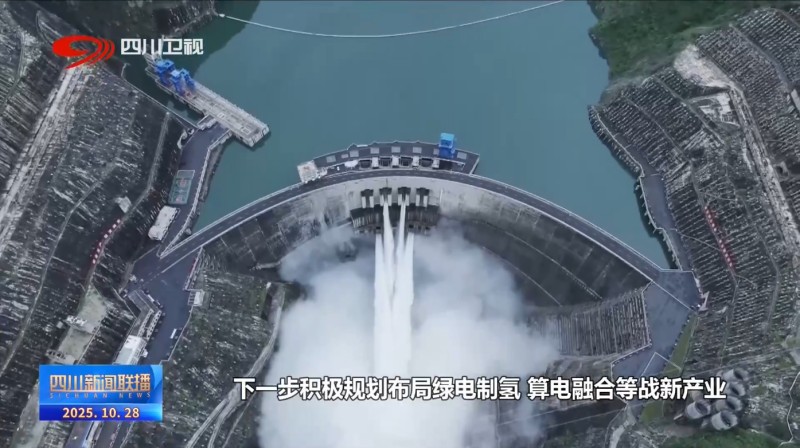

国投集团雅砻江公司董事长 孙文良: 下一步,积极规划布局绿电制氢、算电融合等战新产业,加快推动在绿色氢氨醇、先进能源装备等重点领域形成一批原创技术成果、首台(套)重大技术装备,持续拓展清洁能源产业链,打造中国最好、世界第一的水风光储氢全要素清洁能源大基地。
