我国在建海拔最高双曲拱坝电站首批坝段浇筑至顶
来源:水电七局            时间:2025年09月30日           【打印本页】 【关闭窗口】

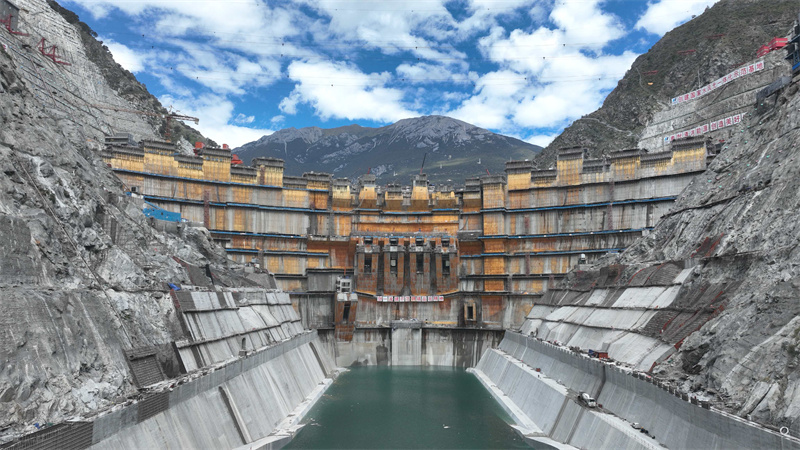

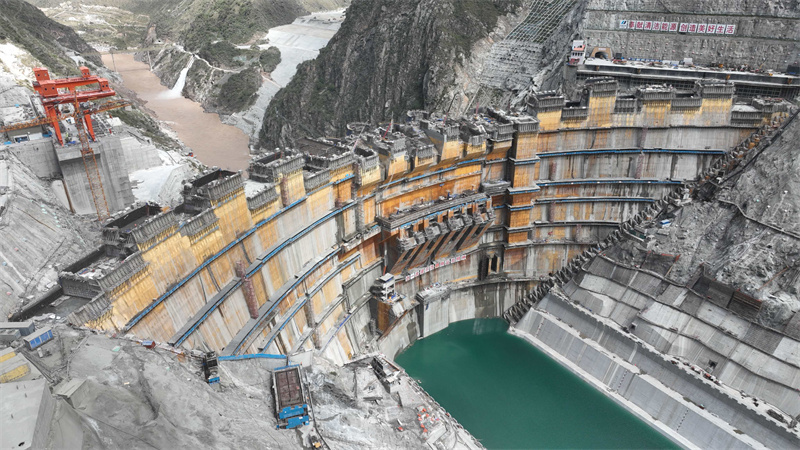

9月29日,我国在建海拔最高双曲拱坝电站——华电金上叶巴滩水电站首批坝段浇筑至坝顶设计高程2894米,大坝主体结构施工取得阶段性胜利,预计年底全线封顶。

叶巴滩水电站属一等大(1)型工程,水库总库容达10.80亿立方米,总装机容量2240兆瓦,是金沙江上游川藏段装机容量最大水电站。电站全面投运后,预计年发电量达102.05亿千瓦时,每年可节约标煤399万吨、减少碳排放737万吨,对推动区域经济协同发展、助力国家实现“双碳”目标具有重要战略意义。

该工程主要建筑物包括混凝土双曲拱坝、泄洪消能设施和引水发电系统。大坝为混凝土双曲拱坝,最大坝高217米,共计27个坝段,混凝土浇筑设计总量约263万立方米(含置换块、贴脚等),采用4台30吨平移式缆机进行浇筑作业。该工程具有“六高、四大、两长”的复杂特点,对混凝土施工技术及管理提出极高要求。

面对工期紧张、任务繁重等挑战,水电七局项目管理团队组建党员突击队、设立党员责任区与示范岗,应用“制热混凝土+蓄热法浇筑”“薄层短间歇+制热混凝土+蓄热法”等工艺,有效保障高海拔寒冷地区冬季连续施工;孔口坝段倒悬牛腿结构采用4.5米大升层施工,使大坝混凝土浇筑工期提前6.4个月;推进“智慧大坝”建设,引入数字孪生、智能温控与灌浆等技术,构建全过程“数字神经网络”,实现温度实时监测与智能调控,大坝未发现温度裂缝,真正实现高海拔寒冷地区“无缝大坝”目标;推动施工工艺标准化,借助缆机轴线与大坝三维模型优化吊运路径,创下日浇筑6493.5立方米、月浇筑13万立方米的施工纪录;大坝随机取出38.10米混凝土长芯,打破世界纪录。

目前,大坝工程累计浇筑881仓,浇筑254万方混凝土,完成总浇筑量的96.6%。

我国在建海拔最高双曲拱坝电站首批坝段浇筑至顶

来源:水电七局 时间:2025年09月30日

9月29日,我国在建海拔最高双曲拱坝电站——华电金上叶巴滩水电站首批坝段浇筑至坝顶设计高程2894米,大坝主体结构施工取得阶段性胜利,预计年底全线封顶。

叶巴滩水电站属一等大(1)型工程,水库总库容达10.80亿立方米,总装机容量2240兆瓦,是金沙江上游川藏段装机容量最大水电站。电站全面投运后,预计年发电量达102.05亿千瓦时,每年可节约标煤399万吨、减少碳排放737万吨,对推动区域经济协同发展、助力国家实现“双碳”目标具有重要战略意义。

该工程主要建筑物包括混凝土双曲拱坝、泄洪消能设施和引水发电系统。大坝为混凝土双曲拱坝,最大坝高217米,共计27个坝段,混凝土浇筑设计总量约263万立方米(含置换块、贴脚等),采用4台30吨平移式缆机进行浇筑作业。该工程具有“六高、四大、两长”的复杂特点,对混凝土施工技术及管理提出极高要求。

面对工期紧张、任务繁重等挑战,水电七局项目管理团队组建党员突击队、设立党员责任区与示范岗,应用“制热混凝土+蓄热法浇筑”“薄层短间歇+制热混凝土+蓄热法”等工艺,有效保障高海拔寒冷地区冬季连续施工;孔口坝段倒悬牛腿结构采用4.5米大升层施工,使大坝混凝土浇筑工期提前6.4个月;推进“智慧大坝”建设,引入数字孪生、智能温控与灌浆等技术,构建全过程“数字神经网络”,实现温度实时监测与智能调控,大坝未发现温度裂缝,真正实现高海拔寒冷地区“无缝大坝”目标;推动施工工艺标准化,借助缆机轴线与大坝三维模型优化吊运路径,创下日浇筑6493.5立方米、月浇筑13万立方米的施工纪录;大坝随机取出38.10米混凝土长芯,打破世界纪录。

目前,大坝工程累计浇筑881仓,浇筑254万方混凝土,完成总浇筑量的96.6%。
